Status de segurança da barragem
A barragem da Mina de Serra Azul encontra-se no nível 2 de emergência, numa escala de 1 a 3, de acordo com os critérios técnicos de classificação estabelecidos pela Agência Nacional de Mineração (ANM).
Devido à elevação para nível 2, em 8 de fevereiro de 2019, a ArcelorMittal acionou preventivamente o Plano de Ação de Emergência de Barragem de Mineração (PAEBM) e, em conjunto com a Defesa Civil, realizou a evacuação de moradores que residiam na chamada Zona de Autossalvamento - ZAS (conhecida também como área de possível inundação em caso de rompimento).
A mudança do nível de emergência ocorreu após aplicação de metodologia mais conservadora pelo auditor independente responsável pela declaração de estabilidade da barragem, depois de acidentes ocorridos no setor de mineração no Brasil, sem relação com a ArcelorMittal.
Desde o acionamento do PAEBM, a barragem não apresentou alterações em seus indicadores de segurança.
Barragem desativada desde 2012

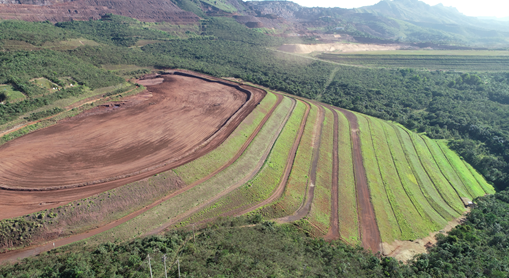

A barragem da Mina de Serra Azul está desativada desde 2012. Para a extração do minério é utilizado um sistema de disposição dos rejeitos com técnica de empilhamento a seco. Antes de ser disposto em pilhas, o material é drenado e o rejeito é empilhado com estabilidade, por ter baixa umidade, minimizando os riscos de ocorrências ambientais. Além disso, a drenagem do material permite a recuperação da água, reduzindo a necessidade de captação desse recurso natural em mananciais hídricos locais.
Esta inovação implantada em Serra Azul é considerada referência em qualidade de gestão de resíduos na mineração nacional. Em 2016, foi incluída no Banco de Boas Práticas Ambientais da Indústria, coordenado pela Federação das Indústrias do Estado de Minas Gerais (Fiemg) e pela Fundação Estadual do Meio Ambiente (Feam), que tem como objetivo disseminar informações sobre ações sustentáveis que possam ser implantadas em outras empresas.
Para melhorar as condições de segurança da barragem, foi construído um canal periférico a fim de minimizar o aporte de água na estrutura, os drenos são mantidos regularmente, bem como a retirada de vegetação invasiva e eliminação de cupinzeiros e formigueiros.
Plano de Ação de Emergência de Barragem de Mineração e mapas da Zona de Autossalvamento
- Plano de Segurança de Barragens – Volume V - Plano de Ações de Emergência de Barragem de Mineração (PAEBM)
- Pontos de Encontro (ZAS) - Mapa de Localização 02
- Postos de Bloqueio e Rotas de Fuga (ZAS) - Mapa de Localização 03
Tecnologia de monitoramento
Desde o acionamento do Plano de Ação de Emergência de Barragem de Mineração (PAEBM), a ArcelorMittal instalou uma série de novos equipamentos e tecnologias que sofisticaram e tornaram ainda mais preciso o monitoramento.

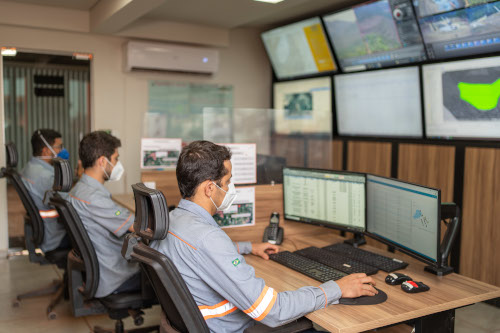

A maior parte desses equipamentos foi automatizada e transmite leituras em tempo real para a Sala de Monitoramento, onde são acompanhadas por técnicos 24 horas por dia.
Entre os equipamentos estão piezômetros, sismógrafos e câmeras de alta resolução. A barragem também é monitorada por radar e imagens de satélites.
- Nível de água em diversos pontos no interior da barragem;
- Movimentação da estrutura através de radares, para eventual acionamento da emergência em caso de ruptura;
- Vibrações;
- Integridade da estrutura;
- Vazão de água e o volume de precipitações de chuvas.
Estrutura de Contenção a Jusante (ECJ)
Em cumprimento à resolução da Agência Nacional de Mineração (ANM), a ArcelorMittal deu início à construção de uma Estrutura de Contenção a Jusante (ECJ) próxima à barragem da Mina de Serra Azul, no distrito de Pinheiros – município de Itatiaiuçu. O objetivo da estrutura é conter todo o rejeito da barragem e reduzir danos ambientais e materiais na hipótese de um rompimento.
Em junho de 2021, a empresa apresentou o projeto conceitual da ECJ para auditoria do Ministério Público Estadual. Todas as empresas especialistas envolvidas no projeto de construção estão focadas em atividades para o desenvolvimento do projeto básico, que deve ser aprovado em breve, e tem como premissa a segurança dos profissionais e da comunidade do entorno, o meio ambiente e a continuidade dos projetos locais.
O projeto de engenharia busca reduzir ao mínimo os impactos ambientais da obra. O início da construção foi precedido por um amplo levantamento de toda a flora e fauna existentes na área, onde coexistem os biomas de Cerrado e Mata Atlântica. Exemplares de espécies da flora nativa foram resgatados (mudas e sementes) e foram manejados em um viveiro para posterior replantio. A supressão de mata foi feita em local estritamente necessário para viabilizar a realização da obra e conduzida de forma a gerar o menor dano possível ao meio ambiente.
Obra com controle remoto

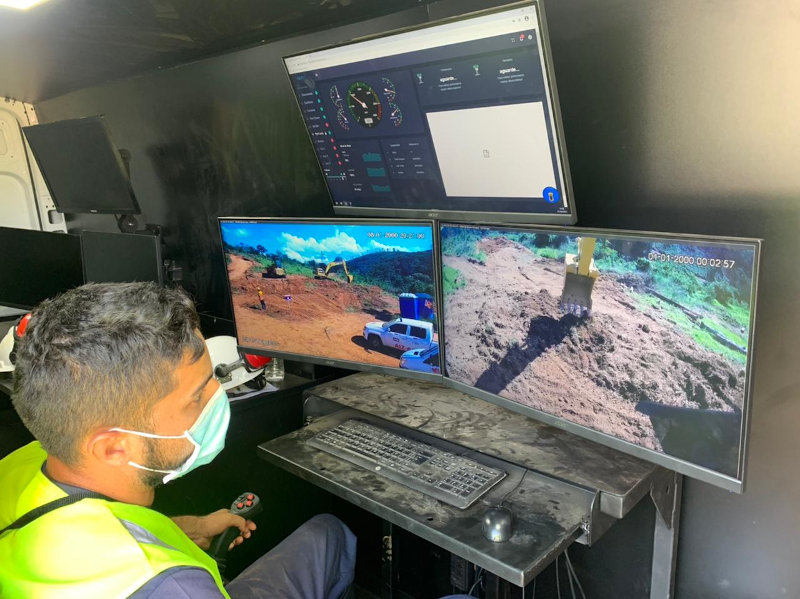

A empresa realizou uma série de testes com equipamentos controlados remotamente na área onde será construída a ECJ. O objetivo foi entender todas as funcionalidades desses equipamentos para adequar o projeto da construção à tecnologia de controle remoto. Os testes foram concluídos com sucesso.
A iniciativa de utilizar equipamentos controlados remotamente tem o objetivo de assegurar a segurança das equipes que trabalharão na construção da estrutura. Todos os trabalhadores recebem treinamento em segurança e possuem Equipamentos de Proteção Individual (EPI); como GPS pessoal, com controle no Centro de Monitoramento para acompanhamento das atividades.
Andamento das obras
Atividades diretas
- Supressão Vegetal
- Remoção do Material Lenhoso (madeira já cortada)
- Construção do Canteiro Provisório
- Execução do Platô da Área do Canteiro Definitivo
- Execução do Platô da Área de Estoque
- Mobilização de um “profissional especialista em planejamento de obra para auxiliar e contribuir na elaboração do cronograma de implantação”.

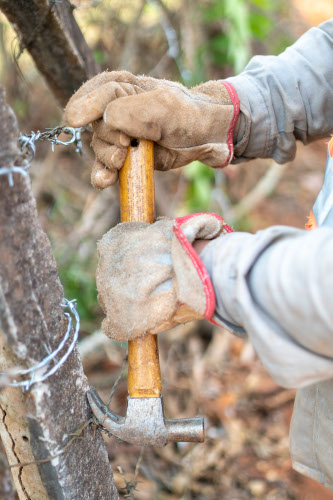

Atividades de Infraestrutura
- Alargamento dos Acessos II. Execução de Forro dos Acessos
- Cercamento do Perímetro da Obra
- Cercamento da ZAS
- Implantação de Portaria Automatizada
- Sinalização da Obra e Caminhos Seguros
- Implantação do Líder de Evacuação/Fuga
- Coleta de Amostras da Fundação
- Execução de Sondagens
Descaracterização
A descaracterização de uma barragem consiste na retirada de todo o material contido em seu interior, o desmonte da estrutura e posterior reintegração ao ambiente.
O projeto de descaracterização da barragem da Mina de Serra Azul está em fase de desenvolvimento. A partir dele, será possível determinar o prazo necessário para a descaracterização.
É importante ressaltar que o início dos trabalhos depende da recuperação do fator de segurança da barragem e da conclusão da construção da Estrutura de Contenção à Jusante (ECJ).
